Thực hiện kế hoạch sửa chữa theo định kỳ (từ 3/12 – 22/12/2025) Công ty cổ phần thủy điện Cần Đơn đã tiến hành thực hiện BDSC cấp trung tu tổ máy H1.
Vào lúc 8h00 ngày 22/12/2025, tổ máy H1 – Nhà máy thủy điện Cần Đơn đã đưa vào phát điện trở lại lên lưới điện quốc gia sau 20 ngày thực hiện công tác BDSC.
Công tác BDSC tổ máy phát điện H1 đảm bảo tiến độ, an toàn và chất lượng theo kế hoạch đã đăng ký với Trung tâm Điều độ Hệ thống điện Quốc gia (A0).
Các hạng mục thực hiện BDSC cấp trung tu tổ máy bao gồm: Kiểm tra tình trạng, thông số kỹ thuật toàn bộ thiết bị phần quay của tua bin; thiết bị cơ khí máy phát, thiết bị điều khiển, rơ le, điều tốc, kích từ, các thiết bị phụ trợ…; thực hiện công tác vệ sinh, bảo dưỡng và thay mới một số thiết bị với mục tiêu đảm bảo các tiêu chuẩn kỹ thuật vận hành an toàn tổ máy.
Cán bộ công nhân viên Công ty thực hiện công tác BDSC đã rất nỗ lực thực hiện xuyên suốt công việc, kể cả những ngày nghỉ cuối tuần đảm bảo an toàn, chất lượng và tiến độ BDSC theo phương án đã được phê duyệt.
Để đạt được kết quả trên, thể hiện được kinh nghiệm, tay nghề của những người thợ, sự đoàn kết đồng thuận và quyết tâm cao độ của Ban Lãnh đạo cùng với tập thể cán bộ công nhân viên Công ty, những con người luôn tự tin nắm vững công nghệ thiết bị để hoàn thành xuất sắc nhiệm vụ của mình trong từng chi tiết công việc dù là nhỏ nhất.
Với việc hoàn thành đúng tiến độ và chất lượng ông tác BDSC, tổ máy phát điện đã được đưa vào vận hành trở lại góp phần nâng cao an ninh cho hệ thống điện quốc gia. Đồng thời tiết kiệm được cả thời gian để CBCNV được nghỉ ngơi sớm về đón tết dương lịch Bính Ngọ 2026 cùng gia đình, và đây cũng là động lực để CBCNV tiếp tục phấn đấu hoàn thành tốt nhất các chỉ tiêu sản xuất, kinh doanh 2026 do ĐHĐCĐ giao.
Đức Thịnh – TTDVKTCĐ

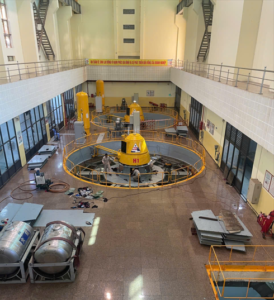

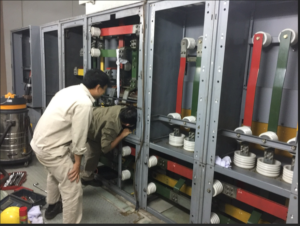

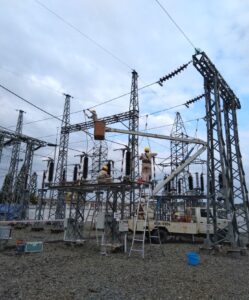

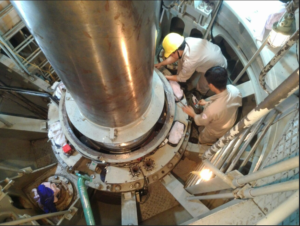

Một số hình ảnh trong đợt BDSC tháng 12/2025.
